Misiones completará un significativo avance en la infraestructura energética del Alto Uruguay la semana entrante. Energía de Misiones anunció que se pondrán en servicio 39 kilómetros de la nueva línea de 33kV que conecta la Estación Transformadora (ET) de San Vicente, de 132/33/13,2 kV, con la Subestación (SE) San Pedro.
Este tramo representa el 55% del trazado total de 70 kilómetros que conforma el proyecto. La construcción de esta nueva línea se realiza por tramos que son vinculados y energizados a medida que avanzan los trabajos. Esta metodología permite beneficiar a los poblados de manera inmediata con una infraestructura de última generación.

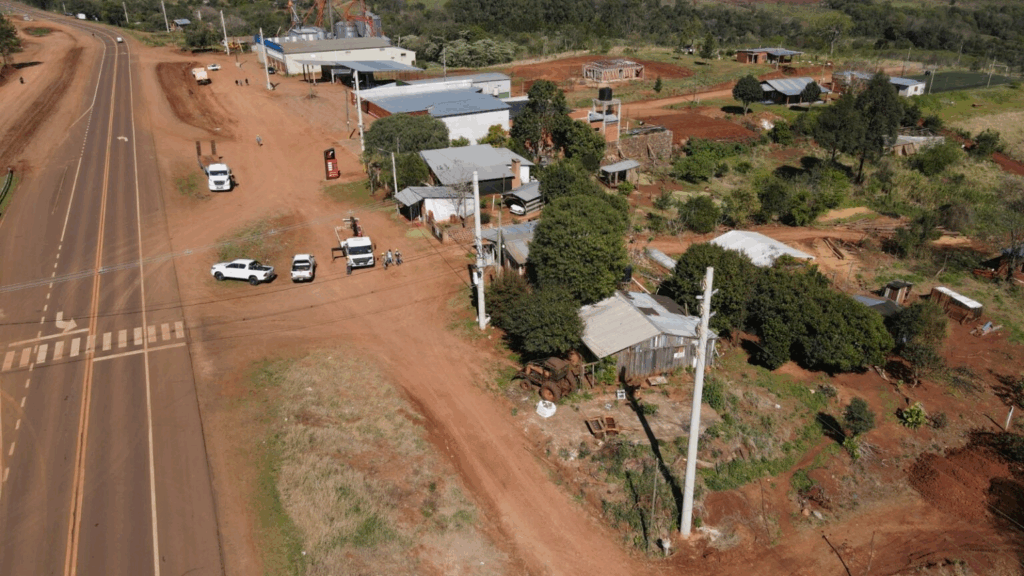

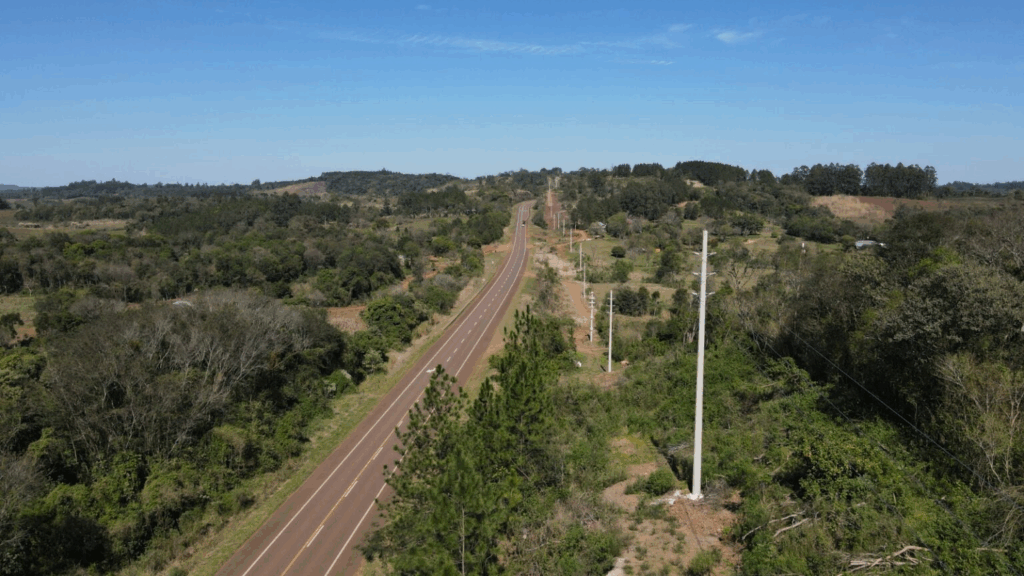

Habilitación por tramos de la nueva línea de Media Tensión entre San Vicente y San Pedro

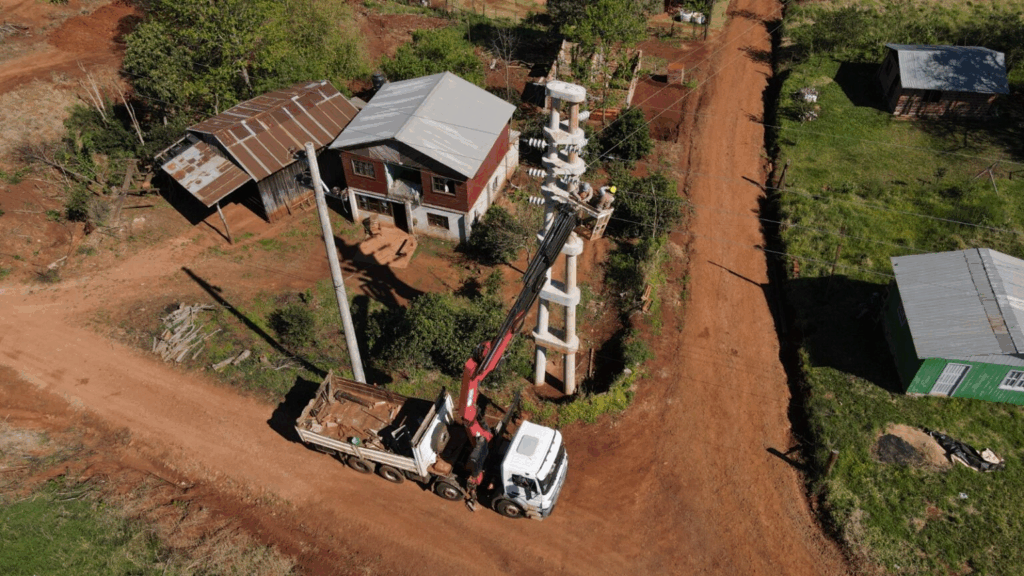

De hecho, este miércoles y jueves se realizaron trabajos técnicos preparatorios para la inminente energización del tercer tramo, que posee once kilómetros de extensión. Este segmento se extiende desde Fracrán hasta Picada San Alfonso y conectará con los tramos ya energizados.
Los tramos previamente energizados se identificaron como el “uno”, que cubre el sector entre Terciados Paraíso y el Kilómetro 306 de la Ruta 14, y el tramo “dos”, que va desde picada San Alfonso hasta la progresiva 206 de la ruta.

Los trabajos que demandan la interrupción del suministro eléctrico se realizan al inicio y al final de la jornada para los usuarios de San Pedro y aquellos que viven en inmediaciones de la Ruta Nacional 14. Estos cortes de energía, o la alimentación alternativa de la localidad por líneas secundarias, se anuncian con anticipación a la población.
Duplicación de la capacidad energética
El nuevo tendido de 33 kV entre la ET “San Vicente” y la SE “San Pedro” reemplaza a la línea actualmente utilizada, que está en servicio desde hace varios años. Se trata de una infraestructura troncal similar a la ya se habilitó entre San Vicente y El Soberbio, que, en principio, duplicará la cantidad de energía disponible que recibirá la localidad de San Pedro y sus zonas de influencia.

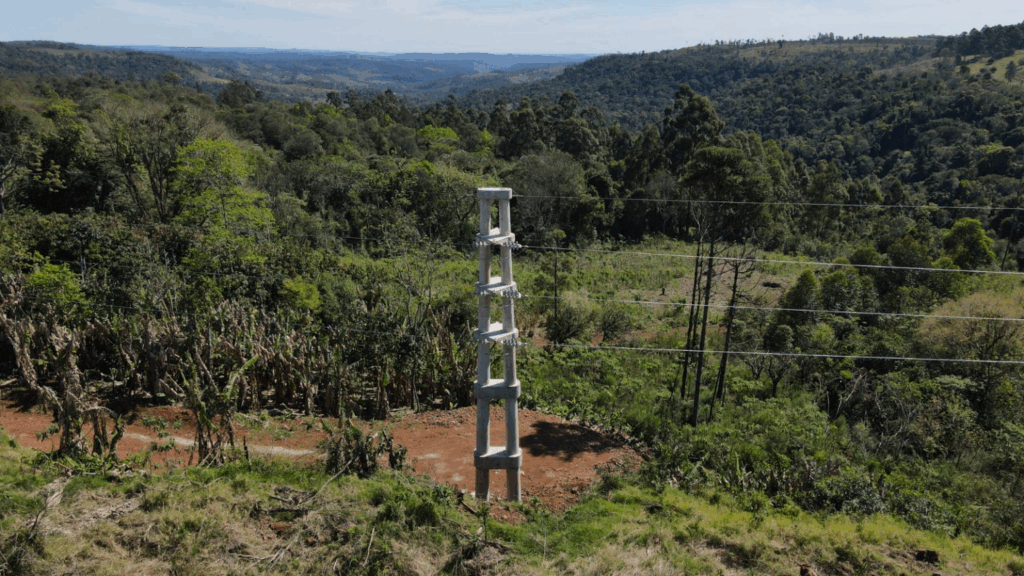

La nueva línea se diseñó para ser una solución a corto, mediano y largo plazo para San Pedro y sus zonas de influencia. Tiene una disposición vertical tipo “line post”, lo que asegura una mayor durabilidad y un menor impacto ambiental. Además, está subequipada para una futura segunda terna que acompañará el crecimiento regional.
A lo largo de su recorrido, la línea cuenta con 22 subestaciones transformadoras, y la de San Pedro posee un transformador de 8,5MVA. Paralelamente, se amplió la Estación Transformadora de San Vicente, la cual se prepara para la llegada de un nuevo transformador de 44MVA que duplicará la potencia disponible en el Alto Uruguay.

La energización de estos 39 kilómetros marca un hito en la mejora del servicio en la región, con la mira puesta en el beneficio innegable que esta obra de última generación traerá a los hogares, comercios e industrias de toda la zona.
