Energía de Misiones avanza con el recambio de postes de madera por estructuras de hormigón en la línea troncal de 33kV, que une Eldorado con Pozo Azul. La obra forma parte del plan integral de mantenimiento y modernización que se ejecuta en distintos puntos del interior provincial.
Los trabajos se desarrollan sobre un tramo de 67,6 kilómetros paralelo a la Ruta Provincial Nº 17. De acuerdo a lo indicado por la empresa, el objetivo principal consiste en reforzar la infraestructura eléctrica en una zona con fuerte crecimiento poblacional, industrial y una vegetación densa que suele afectar el tendido.

Energía de Misiones avanza con el plan integral de mantenimiento y modernización

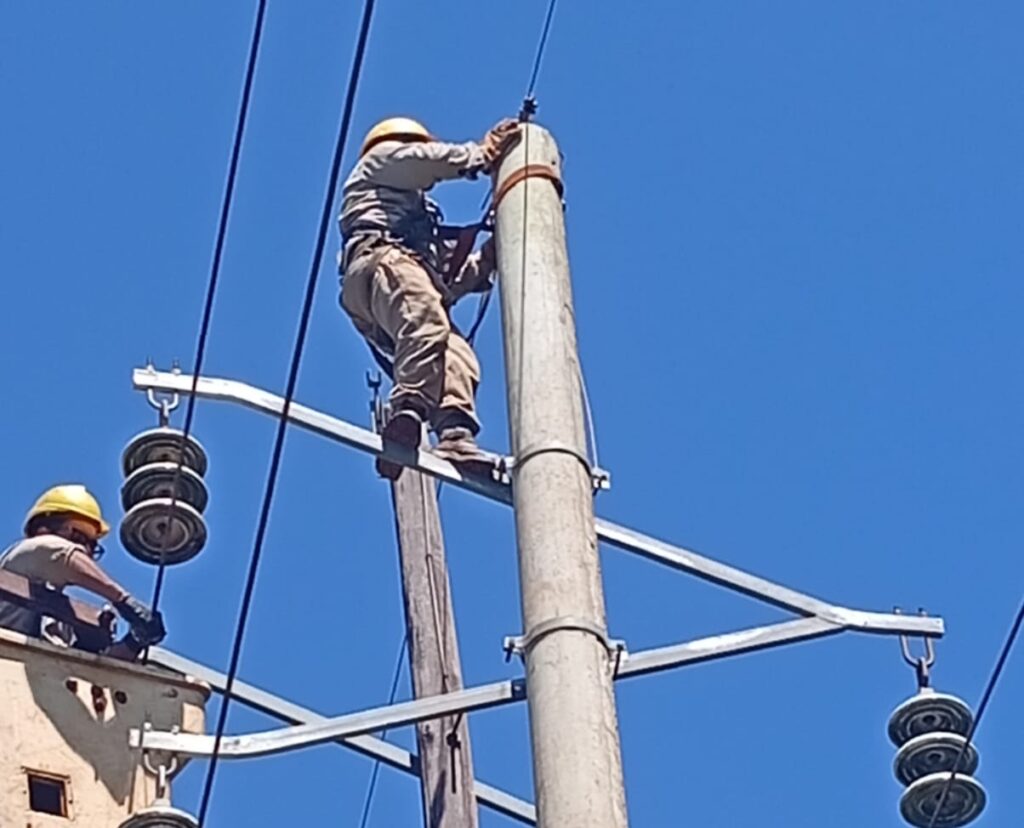

Durante esta semana, los equipos de Transmisión reemplazaron 15 postes junto a aisladores y otros componentes que ya cumplieron su vida útil. Además, las cuadrillas avanzaron con distintas tareas complementarias para optimizar el funcionamiento de la red.
En paralelo, el personal técnico realizó mantenimiento de seccionadores, dispositivos fundamentales para aislar sectores de la línea durante maniobras, reparaciones o trabajos programados. Estas intervenciones permiten mejorar la operatividad y reducir riesgos ante eventuales fallas.

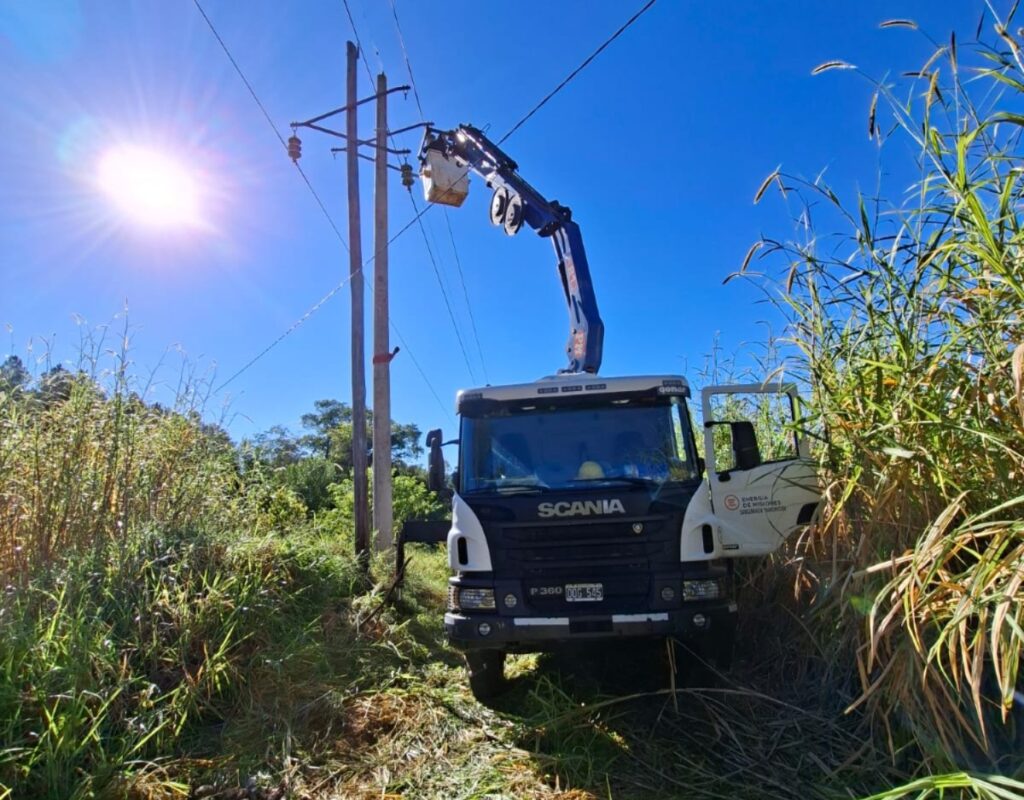

Asimismo, Energía de Misiones ejecuta tareas de despeje de líneas y limpieza de traza para evitar el contacto de ramas y vegetación con el tendido eléctrico. Para estos trabajos, la empresa moviliza grúas y equipamiento especializado destinado a tareas en altura y líneas de media tensión.
Desde el inicio de la remodelación, la empresa reemplazó cerca de 200 postes de madera por columnas de hormigón. Ese avance representa aproximadamente el 50% del plan de obra previsto para toda la traza.
La empresa proyecta completar el reemplazo total de las estructuras de madera para dejar la línea completamente renovada. Con estas tareas, Energía de Misiones busca fortalecer el sistema eléctrico, optimizar la calidad del servicio y reducir los tiempos de respuesta ante tormentas o interrupciones.
